Comment un ordre de coupure arrive jusqu'à votre onduleur.

Depuis le 24 juillet 2026, le seuil de puissance à partir duquel une centrale photovoltaïque sous contrat public peut être contrainte à l'arrêt total lors d'un épisode de prix négatifs est passé de 10 MW à 1 MW (Source Légifrance). Concrètement, beaucoup plus d'installations vont désormais recevoir ce type d'ordre — et pour beaucoup d'exploitants, la question n'est plus "est-ce que ça va m'arriver", mais "suis-je vraiment équipé pour le recevoir, le respecter, et être payé en conséquence".



Cet article explique ce que change la réglementation, puis comment un ordre de coupure transite concrètement, étape par étape, jusqu'à l'onduleur.


Ce qui change avec ce nouveau seuil


L'arrêté du 20 juillet 2026 modifie le dispositif de limitation de production applicable aux installations photovoltaïques et aux parcs éoliens terrestres bénéficiant d'un contrat d'obligation d'achat ou de complément de rémunération. Le seuil de puissance à partir duquel une installation peut être contrainte à l'arrêt passe de 10 MW à 1 MW, avec une mise en œuvre progressive : dès le 1er décembre 2026 pour les installations de plus de 5 MWc, puis à partir du 1er mars 2027 pour celles comprises entre 1 et 5 MW.


Le fonctionnement reste simple dans son principe : l'ordre reçu est binaire, fonctionnement normal ou arrêt complet. Toute production maintenue malgré un ordre d'arrêt ne donne lieu à aucune rémunération dans le cadre du contrat public — mais les producteurs qui respectent la consigne bénéficient en contrepartie d'une compensation financière, dont les modalités précises dépendent de votre contrat et sont à vérifier auprès de votre acheteur obligé.


Ce mécanisme s'inscrit dans un contexte de multiplication des épisodes de prix négatifs : la France a connu 407 heures de prix négatifs au premier semestre 2026, contre 513 heures sur l'ensemble de l'année 2025 et seulement 147 heures en 2023. Le 1er mai 2026, un record a même été atteint avec un prix spot de -498,65 €/MWh.


Pour respecter cette consigne dans les temps et être payé correctement, encore faut-il que l'ordre arrive jusqu'à l'onduleur de façon fiable. Voici comment cette chaîne fonctionne concrètement sur une installation pilotée via Sunflow et Solar-Log.


Le trajet d'un ordre de coupure, étape par étape


1. La plateforme Sunflow

Tout part de la plateforme Sunflow, qui récupère en temps réel les puissances instantanées de l'installation et contrôle le couplage/découplage. C'est elle qui reçoit le signal correspondant à l'ordre de coupure et déclenche la commande vers l'installation.



2. Le serveur OpenVPN

La requête transite ensuite par un serveur OpenVPN, qui crée un réseau sécurisé dédié à la transmission des requêtes. Cette étape garantit que la communication entre la plateforme et l'installation reste chiffrée et fiable, sans exposer le système de pilotage sur un réseau ouvert.


3. Le routeur, passerelle VPN/Solar-Log

Sur site, un routeur (typiquement un Teltonika RUT) fait office de passerelle entre le tunnel VPN et le datalogger Solar-Log. C'est le point de bascule entre le réseau de communication distant et l'installation locale.


La gamme Teltonika offre un large choix de routeurs et switchs compatibles
La gamme Teltonika offre un large choix de routeurs et switchs compatibles

4. Solar-Log, passerelle de transmission vers les onduleurs

Le boîtier Solar-Log reçoit la requête sous forme de commande Modbus TCP et la retransmet à l'onduleur, selon le protocole disponible : Modbus TCP via Ethernet ou Modbus RTU via RS485. C'est cette passerelle qui traduit l'ordre reçu en une commande compréhensible par l'onduleur.


Solar-Log est compatible avec plus de 2.600 modèles d'onduleurs
Solar-Log est compatible avec plus de 2.600 modèles d'onduleurs

5. L'onduleur exécute — et confirme

L'onduleur applique la consigne de couplage ou découplage. Un accusé de réception remonte ensuite à chaque étage de la chaîne — de l'onduleur vers Solar-Log, de Solar-Log vers le routeur, et jusqu'à la plateforme Sunflow — pour confirmer que l'ordre a bien été reçu et exécuté.


Pourquoi cette chaîne complète compte

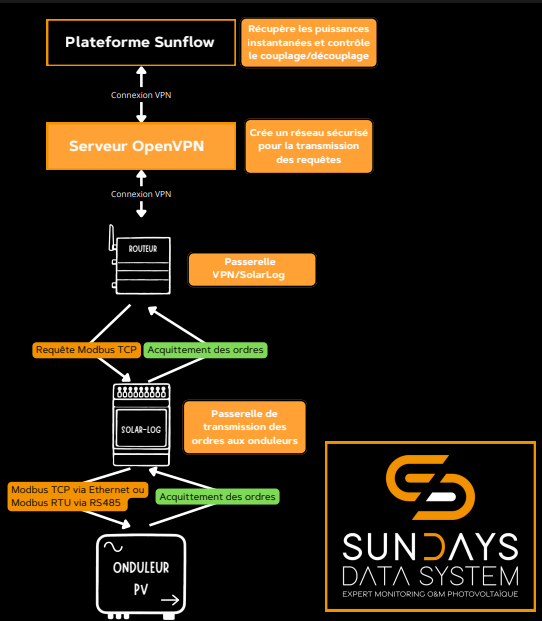

Synoptique du circuit de commandes
Synoptique du circuit de commandes

Ce n'est pas qu'un détail technique.


Avec un seuil désormais fixé à

1 MW, l'ordre de coupure devient une réalité pour beaucoup plus d'installations qu'auparavant — et le mécanisme de compensation financière prévu par l'arrêté suppose de pouvoir démontrer que la consigne a bien été respectée.


Sans une chaîne de pilotage fiable, avec accusé de réception à chaque étape, un exploitant s'expose à un double risque : ne pas couper à temps (et perdre la rémunération sur la production maintenue), ou ne pas pouvoir prouver que la coupure a bien eu lieu dans les délais.


Pour les installations déjà pilotées via Sunflow et Solar-Log, cette mécanique est en place. Pour les autres, ce nouveau seuil est une bonne occasion de vérifier si votre installation est réellement prête à recevoir ce type d'ordre.


Sundays Data System accompagne les installateurs et exploitants dans la supervision de leurs installations photovoltaïques depuis 2009, avec un réseau de plus de 900 clients dans 12 pays.


Une question sur votre exposition à ce nouveau seuil, ou sur le pilotage de votre installation ? Contactez nos experts.
